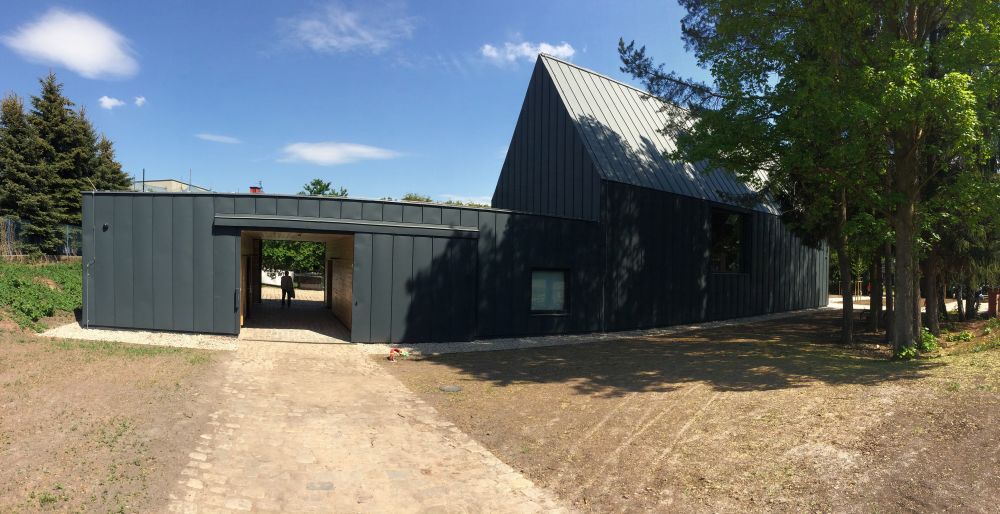

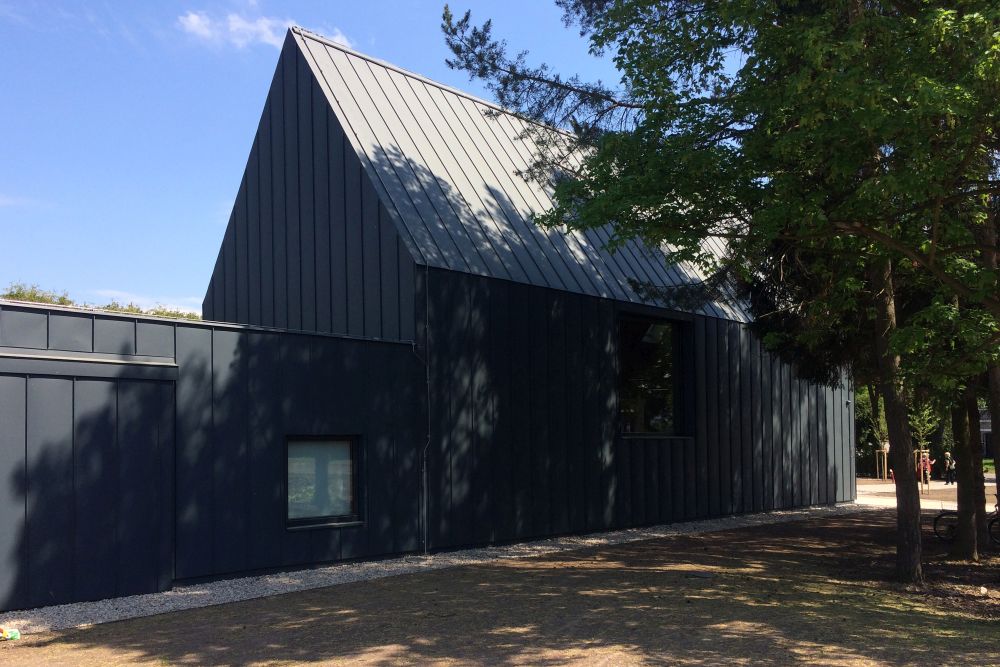

Smuteční síň v Broumově
Broumov
(7. 2. 2019) Pavel Rydlo, Petr Šulc, Pavel Tůma
Smuteční síň v Broumově
Stavba nové síně nahradila smuteční síň u hřbitova, kde
stojí dřevěný kostelík Panny Marie, významná památka. Nachází se v části města,
která si uchovala charakter původní zástavby a síň se snaží ho svým
architektonickým řešením ještě posílit. Dřevěnou konstrukci atelier INS spol. s
r.o. a architekt Pavel Rydlo zvolili právě z tohoto důvodu, dalšími důvody byly
statické výpočty a ekonomika samotné realizace. Interiér otevřený do krovu
osvětluje okno ve střeše a velké okno vedle lavic, orientované ke skupině
stromů.
Svou polohou i přístupovou cestou smuteční síň obnovuje osové uspořádání bývalého
evangelického hřbitova, které stále připomíná hlavní vstup uprostřed stromořadí
podél silnice. „Pozemek je rozdělen na dvě poloviny: první má formu zahrady, v
druhé je umístěna obřadní síň. Přístupová cesta, shromažďovací prostor a
samotná budova tvoří v zahradě kříž. Shromažďovací prostor je mezníkem mezi
zahradou a provozní částí – pro podporu tohoto vjemu a jako symbolika přechodu
přes řeku Styx tvoří jeho část deska z přírodního betonu s broušeným kartáčovaným
povrchem,“ uvádí architekt Rydlo.

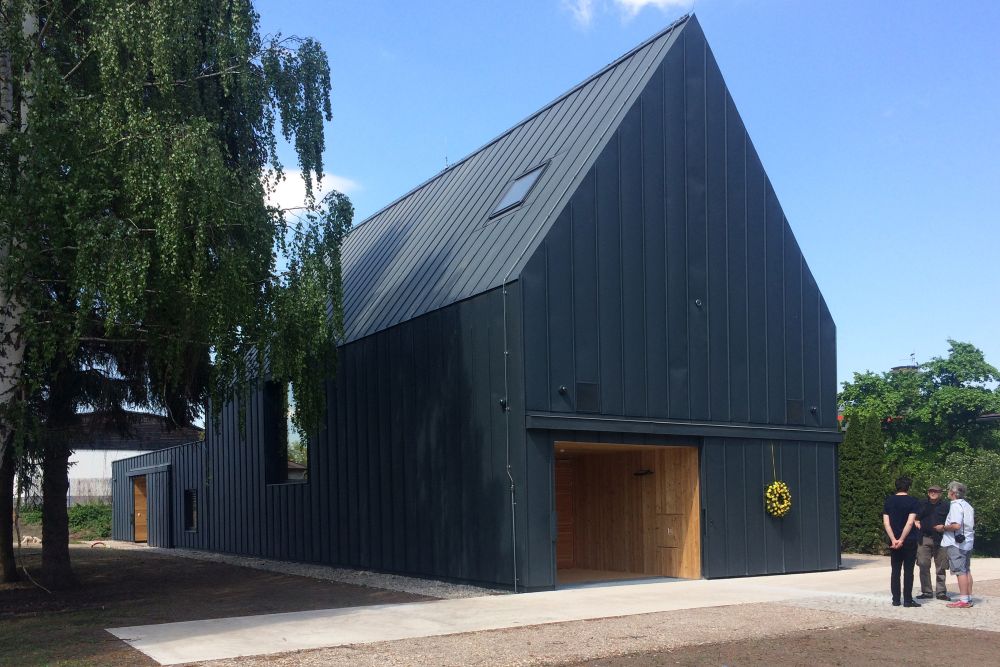

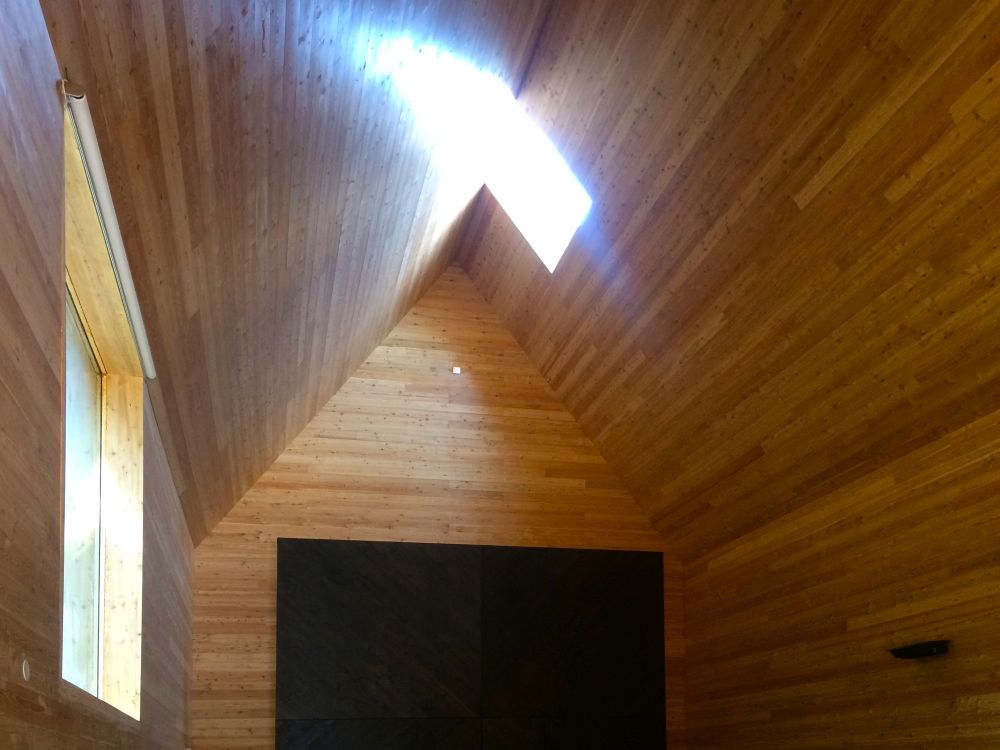

Hlavou půdorysného kříže je budova síně. Prostor v jejím
bezprostředním okolí, tedy od vstupu směrem k severní hranici, je provozní.
Tato plocha je částečně dlážděná žulovými bloky umožňující pojezd vozidel. Svah
v severní části byl osázen keři hortenzií, které celý prostor uzavírají a tvoří
kontrast s tmavou síní. Skupinka smrků a bříz západně od budovy zůstala
zachována. Prostor síně od okolí oddělují stromy a znovuvystavěné zděné ploty.
V ulici by měl být v další etapě upraven chodník přiléhající k zahradě, jeho
povrch je navržen z žulových kostek. Stejné kostky jsou u vstupu do hřbitova a
na cestě k síni, takže obě místa budou vizuálně propojena. Cesta dělí zahradu
na dvě travnatá pole s okrasnými třešněmi, která jsou zároveň i lapidáriem
starých náhrobků z okolních hřbitovů. Tři náhrobky u západní zdi zůstaly
zachovány a budou doplněny o dalších pět, v ploše trávníku budou umístěny
obruby z pěti dalších starých hrobů. Zapustí se do úrovně terénu a v trávníku vytvoří
rám. Kolem západní části travnaté plochy vede okružní cesta doplněná o lavičky.
Provozní řešení

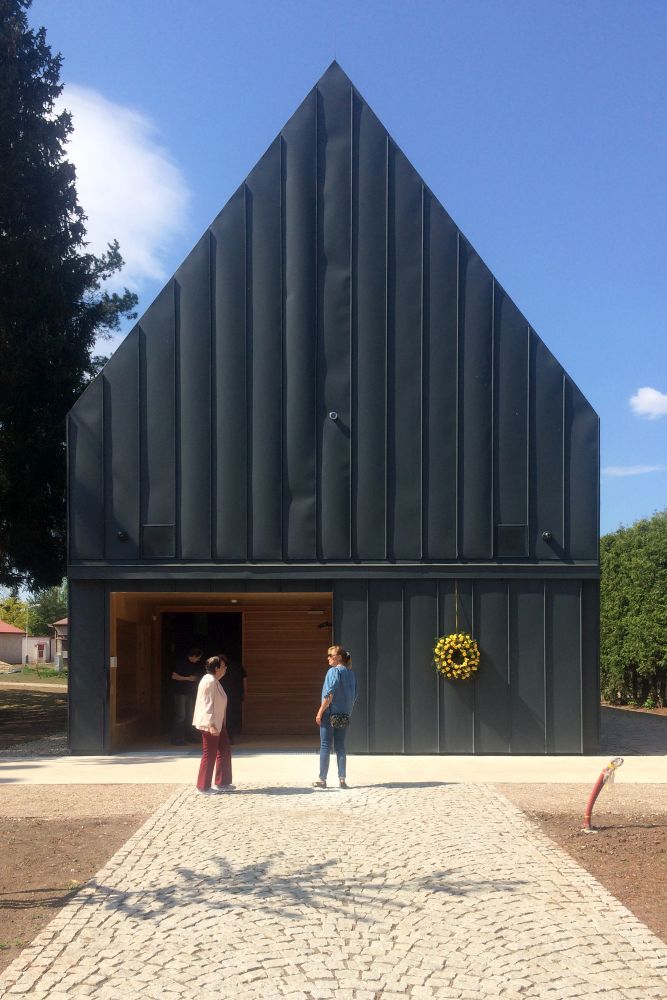

Síň má dvě části, prostor pro obřady a zázemí. Hlavní vstup je krytý z
prostoru pod balkonem, druhou polovinu prostoru pod balkonem tvoří zákoutí s
lavicí pro příbuzné v čase před obřadem. Typický tvar sedlové střechy se v

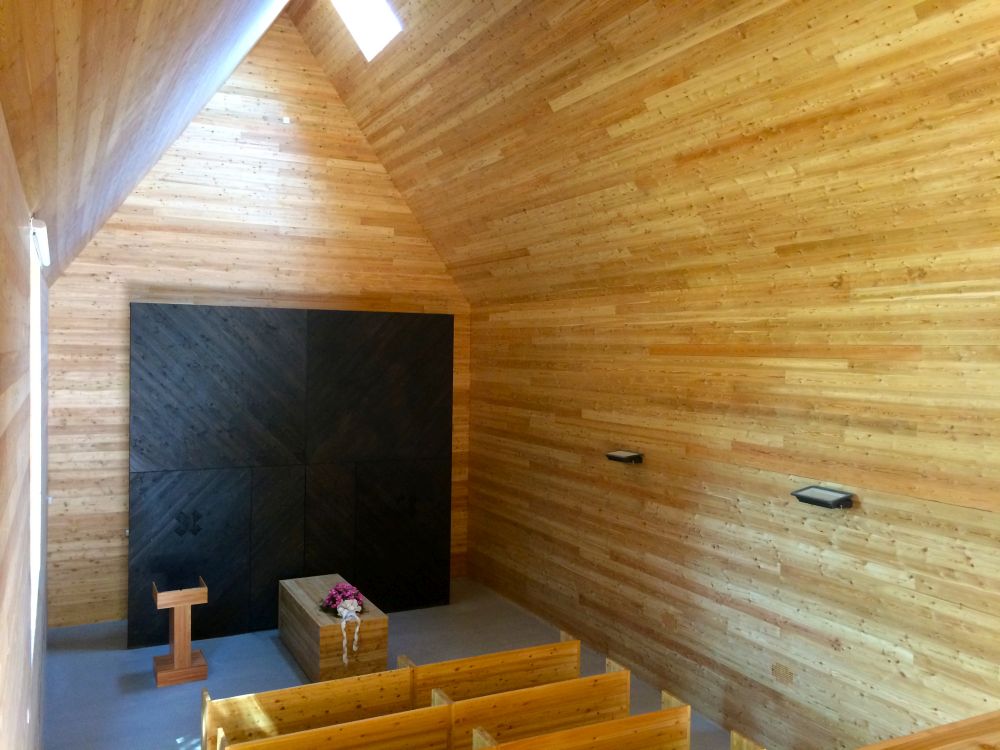

hlavním prostoru otevírá do krovu, v čele je dřevěná stěna, před kterou stojí katafalk.

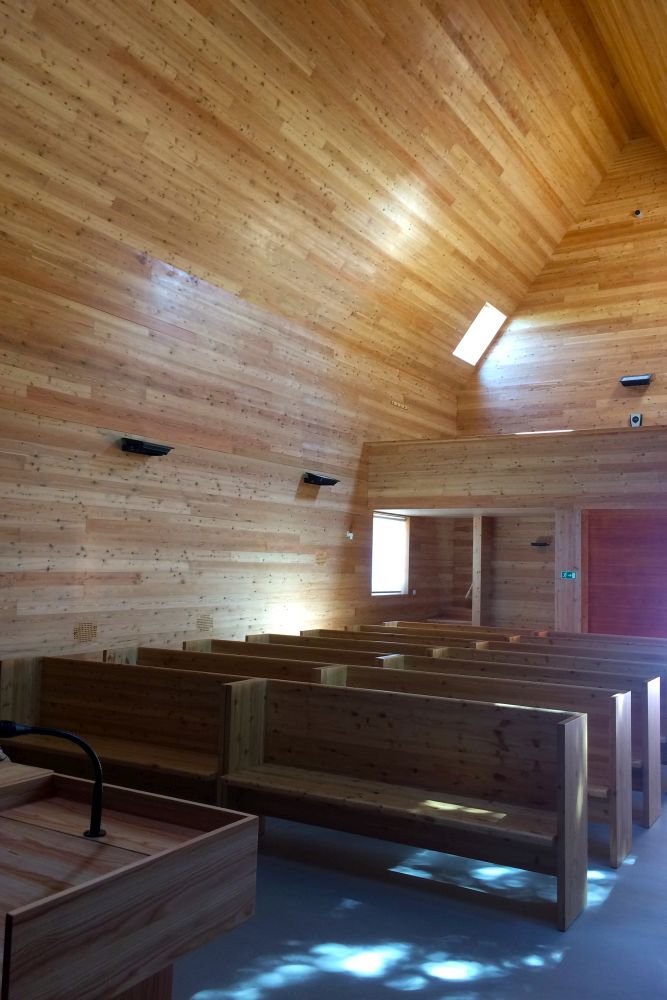

Uprostřed síně jsou dřevěné lavice. U obřadu, kdy rakev zajíždí do zázemí, jsou
sraženy k sobě na osu. Když pozůstalí rakev vynášejí, jsou lavice rozdělené po stranách.
Na balkoně nad vstupem je místo pro hudebníky.
Zázemí se obsluhuje z průjezdu. Přístup a příjezd k síni je
tedy z obou stran, ze soukromého i z veřejného pozemku. Část zázemí mezi síní a
průjezdem slouží pro přípravu obřadů. Krytý hlavní vstup do síně a průjezd se
uzavírají posuvnými dveřmi.
Dřevěné konstrukce a
interiéry
Stavba byla realizována na železobetonové základové desce a základových
pasech po obvodu, nosná konstrukce je ze smrkového dřeva. Obřadní síň má
rámovou konstrukci z lepených nosníků, zázemí sloupkovou z hranolů. Konstrukci
panelů tvoří dřevěné rámy z profilu KVH s opláštěním z OSB desek. Dřevěné prvky
byly ošetřeny, aby se zamezilo vzniku plísní a napadení dřevokaznými houbami a
hmyzem. Vnitřní příčky jsou ze sádrokartonu. Stavba byla opatřena tepelnou
izolací v rámci konstrukčního systému mezi svislými a vodorovnými dřevěnými
prvky.
Stěny, strop a balkon interiéru jsou obloženy palubkami z modřínu, z
modřínu je také nábytek. Podlaha je šedá epoxidová stěrka. Schodiště je celodřevěné,
schodnice má z fošen z modřínu, zábradlí z nerez oceli. Kotveno je do nosné
dřevěné konstrukce, ze spodní části bylo opláštěno sádrokartonovou protipožární
deskou. Okna jsou dřevohliníková, z vnější strany má hliník antracitovou barvu,

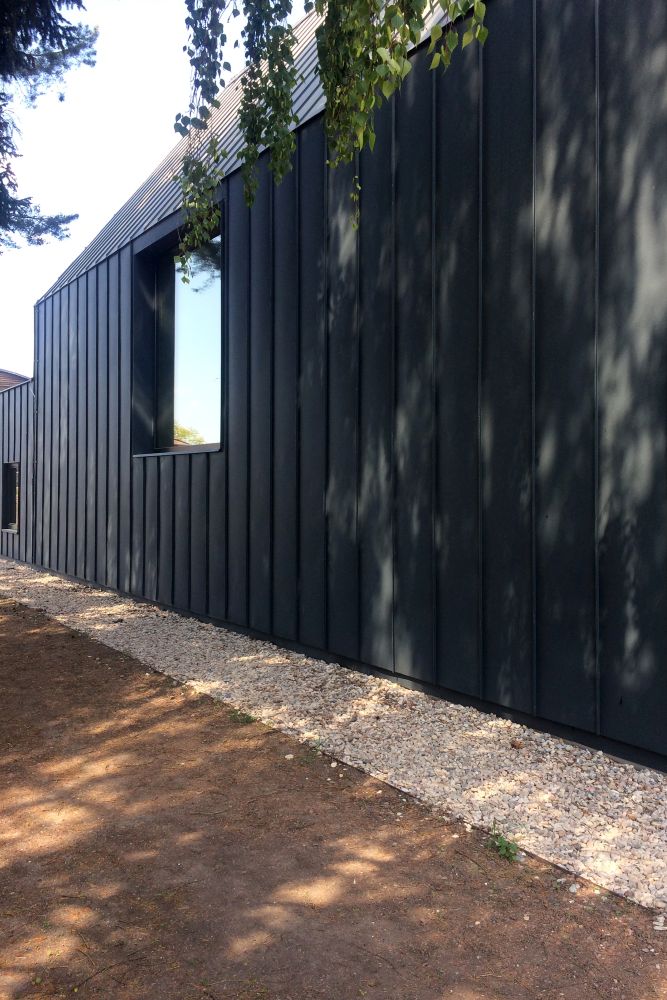

z vnitřní strany je modřínové dřevo. Největší okno má rozměry 3000 x 3000 mm.
Je pevně zaskleno izolačním trojsklem do rámu skrytého ve vnějším opláštění. V

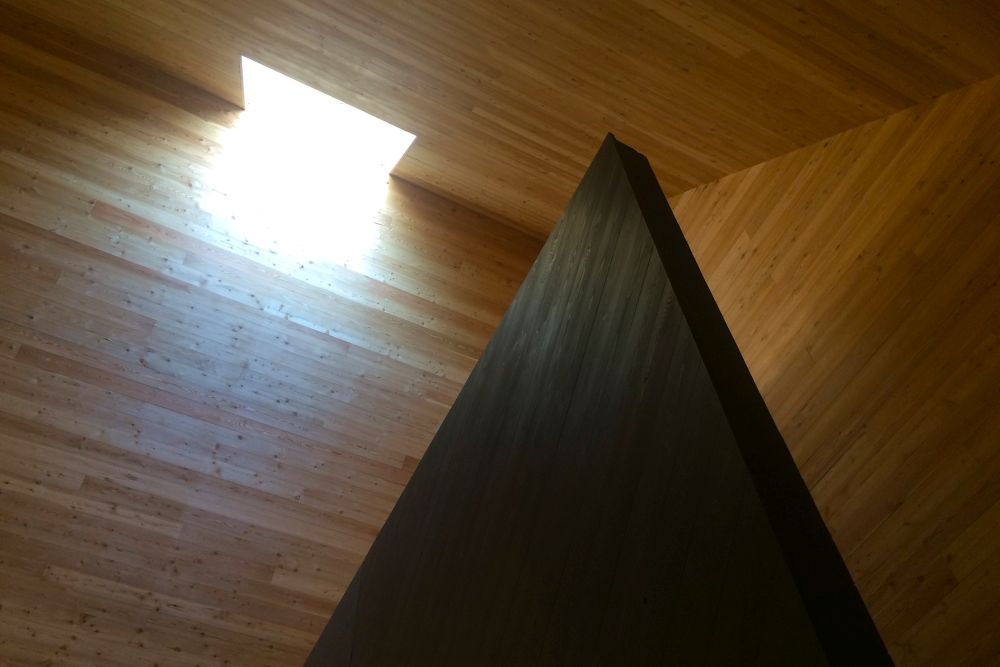

horní části okna jsou elektrické screenovací rolety (z vnější strany černá, z
vnitřní bílá). Střešní okna jsou celodřevěná zasklená izolačním trojsklem, z
vnější strany oplechovaná.
V zázemí jsou stěny a strop ze sádrokartonu světle šedé barvy, podlaha z
polyuretanové stěrky. Okna a dveře jsou dřevěné, světle šedé. Vnitřní dveře
byly zvoleny převážně z vysokotlakého lamina ve světlé šedé barvě. Výjimkou
jsou vstupní dveře, které byly vyrobeny z modřínového masivu a dveře, z nich
vyjíždí rakev. Ty jsou z dřevěné spárovky mořené na černo. Vnější posuvná vrata
z vnitřní strany tvoří palubky, z vnější strany mají opláštění z plechu.
Dvě střechy
Nad obřadní síní je sedlová střecha. Skladba z vnitřní strany: palubky na
pero a drážku, dřevěný rošt, parozábrana s hliníkovou vložkou, OSB desky,
tepelná izolace vložená do dřevěných paždíků, difuzně otevřena fólie, kontralatě,
bednění, pojistná hydroizolace a plechové opláštění. Nad zbylou částí objektu
je plochá střecha. Její skladba z vnitřní strany: sádrokartonová deska s
nosnými prvky, parozábrana s hliníkovou vložkou, dřevěný trámový strop s
vloženou tepelnou izolací, OSB deska, tuhá deska z kamenné vlny, hydroizolační
fólie s UV stabilizací a kačírek.
Betonový práh
Před smuteční síní tvoří část shromažďovací plochy pohledový beton o
rozměrech 21 x 3 m a v tloušťce 150 mm. Uložen je na štěrkovém polštáři, jako
pojivo byl do betonu použit bílý cement pro dosažení světlého odstínu. Betonový
práh je vyztužen KARI sítí, vrchní pohledové hrany byly zhotoveny pod úhlem 45°
o délce 1,5 mm. Od smuteční síně je oddilatován extrudovaným polystyrenem v tl.
20 mm.
Z průběhu stavby
Stěnové panely se ukládaly na patní, tlakově impregnované fošny. Jednotlivé
panely jsou vzájemně a s patní fošnou propojeny vruty. Dále jsou mezi sebou
propojeny případným přesahem opláštění dřevěného rámu. Sloupky panelů byly
kotveny k základové desce pozinkovaným úhelníkem.
Na stěnové rámy byly osazeny věncové fošny. Stropy jsou z dřevěných
stropnic, uložených na nosných stěnách spodního podlaží. Nosný střešní plášť
byl realizován z celoplošného bednění z desek OSB. Pro spojení jednotlivých
prvků byly použity tesařské spoje, doplněné ocelovými spojovacími prvky.
Hana Vinšová
Článek vyšel v časopisu Stavitel 06/2018
Autoři: INS spol. s r. o. – Pavel Tůma, Petr Šulc, akad. arch.
Pavel Rydlo
Základní informace o objektu
Kategorie
Novostavby
Dokončení
2017
Komentáře ke článku
Registrace k zasílání newsletteru
Stavbaweb.cz informuje o novinkách v oboru architektury a stavebnictví, představuje zajímavé objekty, projekty a materiály. Prostřednictvím tohoto formuláře se můžete přihlásit k odebírání newsletteru, a dostávat tak pravidelné informace přímo do své e-mailové schránky.

4. 12. 2023 17:05:26
Re:Ne - Šťastný Hlavák
Výsledná studie je důkazem naprostého nepochopení potřeb obyvatel a cestujících, jak ze strany soutěžících, tak ze strany zadavatele. Nádraží v zásadě vyhovuje dnešním potřebám /mimo pokladen , které ale v době on line prodejů ztrácí důležitost/. Nevyhovuje" Šervůd " před nádražím, ten však návrh neřeší, ba naopak ho gigantickým otevřeným přístřeškem zhoršuje. Navržená dřevostavba nepatří do místního prostředí, a to bez toho, zda je zde památkový objekt - Fantova budova původního nádraží - kterou přístřek výrazně zakrývá. České dráhy by měly řešit jiné problémy a né se zabývat urbanismem, kterému nerozumí. Bohužel to platí i pro Magistrát. l
4. 12. 2023 15:54:06
Re: Šťastný Hlavák
Likvidace stávajícího objektu je nepřijatelné barbarství a pitomost. v 80. letech jsem nakreslil pro Sial Fantovu budovu Praha hl. n. v měřítku 1/100 u příležitosti studie i s modelem zastřešení jižního předpolí a napojení na Vinohrady. Tak, jak je propojen na severu s Žižkovem, je rozvoj na jih jediné možné řešení. Chybí diskuze o smyslu věcí. Centrum Prahy je Václavské náměstí, k němu se přiblížit, dává smysl. Vykročení na západ je krokem do tmy. Je na čase řešit problémy tady a teď. Dánové nemohou chápat Genia Loci místa.
4. 12. 2023 15:31:48
Re: Fibonacci
Jediné nazvání, které návrh může unést, je NEŠŤASTNÝ HLAVÁK. Žádné přirozené propojení sadů a Fantovy budovy není. Jde o uměle vytvořený uzel bez přirozených a tradičních návazností na tradiční prostor. Ve vizualizacích, které snesou vše, na rozdíl od následujících uživatelů, schází již pouze ženy v burkách a islámská mešitka. Výraznou osobností návrhu je "architekt" HŘIB architekt Hlaváček. Měla by se rozvinout diskuze, kdo a jakým způsobem byla soutěž vyhlášena a kdo ji posuzoval!? T.j. kdo nese zodpovědnost za plýtvání z prostředky z peněz občanů - daňových poplatníků. HRŮZA hrůzoucí...........
4. 12. 2023 15:03:23
Re: Fibonacci
Moc milé, příjemné, hezké s citlivým měřítkem k okolí. Prima.
4. 12. 2023 15:03:22
Re: Fibonacci
Moc milé, příjemné, hezké s citlivým měřítkem k okolí. Prima.
4. 12. 2023 15:03:22
Re: Fibonacci
Moc milé, příjemné, hezké s citlivým měřítkem k okolí. Prima.
4. 12. 2023 15:03:21
Re: Fibonacci
Moc milé, příjemné, hezké s citlivým měřítkem k okolí. Prima.
4. 12. 2023 15:03:20
Re: Fibonacci
Moc milé, příjemné, hezké s citlivým měřítkem k okolí. Prima.
4. 12. 2023 15:03:18
Re: Fibonacci
Moc milé, příjemné, hezké s citlivým měřítkem k okolí. Prima.
4. 12. 2023 14:35:00
Nabízím vám půjčku ve výši 50 000 Kč - 50 000 000 Kč,
Nabízím vám půjčku ve výši 50 000 Kč - 50 000 000 Kč, Nabízím vám půjčku ve výši 50 000 Kč - 50 000 000 Kč, abyste mohli uspokojit své finanční potřeby, realizaci svých projektů, stavbu svých domů, nákup budov, splácení svých dluhů. Jsem vážný a velmi upřímný a zaručuji vám rychlou půjčku za méně než 24 hodin. půjčka vám bude poskytnuta bankovním převodem a splátka se provádí měsíčně. Tyto měsíční splátky začínají tři (03) měsíce po obdržení půjčky. Úvěr můžete splácet od 1 do 15 let. Požádejte o půjčku a získejte svůj kredit na svůj účet hned teď. Chcete-li získat naléhavou půjčku, kontaktujte: Veronikajirikova10@gmail.com whatsapp.....+420704207735
1. 12. 2023 11:56:55
Re: Re: Tituly Stavba roku 2023 byly rozdány.
Zkusila jsem je spočítat. 41?
30. 11. 2023 18:18:37
Re: Tituly Stavba roku 2023 byly rozdány
Čím více cen, TÍM LÉPE a ještě radostněji. Ať se v tom konsument - laik - vůbec nevyzná.......
28. 11. 2023 12:37:04
Re: Bazén na Lochotíně je po rekonstrukci, s obklady RAKO
Od 8- 18 let jsem plaval 3 hodiny denně, 6-7 v 25m bazénu v Riegrových sadech a 17-19 v Podolí, celou dobu mě provázel pocit chladu, což takhle zkusit používat teplé barvy obkladů? Ideál jsem nalezl v 5*hotelu Radisson v Golden Bay na Maltě.S pozdravem Ing. arch. Karel Doubner tel. (+420) 603 433 611 Zbraslavská 35/7 CZ-159 00 Praha 5 Malá Chuchle Autorizace v ČKA 00078 DOUBNER spol. s r. o. IČ 62909231 ID datové schránky 64v2537 https://www.facebook.com/architekt.doubner; www.doubner.cz;
22. 11. 2023 12:26:45
Re: Teorie: Komplex budov u Masarykova nádraží
Skvělý text. A jeho poslání je zřejmé. Organismus města, jeho nemoci, potenciály, ambice jsou asi tak "jednoduché", jako fungování organismu člověka. Problém je v tom, že máme tendenci jejich problémy rozdělit a nevidět věci v souvislostech. To je až příliš složité. Takže kardiolog neřeší klouby. A fungování a prspektivu města vytváří kdo? Politici? Aktivistická veřejnost? Developeři? Památkáři? Urbanisté IPR-u? Odpověď je tak prostá: všichni ve vzájemné diskusi a střetech. A zjednodušit to fak nejde. Na jasná a věčná parciální pravidla jednotlivých skupin zapomeňme...
21. 11. 2023 18:15:44
Re: Re: Teorie: Komplex budov u Masarykova nádraží.
Zdravím kolego! Délka článku odpovídá cíli-sumarizuje (v roce 2018!) širokou-"roztěkanou"- diskuzi/reakce po té, co projekt z ateliéru Yahy Hadid vyhrál. Snažili jsme zachytit/popsat názory k vítěznému projektu a zároveň ukázat co stanoviska/názory spojuje i rozděluje a s jakými důsledky. Odtud ta tématizace do 8 bodů a délka článku. Ale máte pravdu - web vyžaduje kratký úderný text. Nicméně prosíme o schovívavost: Text pro google-generaci jsme přece jen respektovali aspoň uplatněním oxfordských odstavců - tak se to dělá mimo ČR. Myslíme, že naše stanovisko/názor formulovaný dnes (listopad 2023) - po významné realizaci projektu atd.- bychom pro potřeby/nároky webu zvládli do jednoho odstavce na něco přes půl plus stránky. Ale to nebyl cíl našeho článku v roce 2018!
21. 11. 2023 09:18:31
Re: Terminál hromadné dopravy Nová Paka
To se povedlo. Díky.
16. 11. 2023 15:11:48
Re: Teorie: Komplex budov u Masarykova nádraží
Co nám chtěli autoři říci, se složitě dohledává, protože tak odborný text, kde skáčí z jednoho tématu pro příklad do jiného, je dost náročně rozklíčit. To abychom zjistili, co by mohlo nebo mělo následovat. Myslím, že to mnoho čtenářů nebude bavit tak dlouho, aby dočetli celý článek. Stálo by za to k tomu dopsat dovětek, co má být cílem souboru staveb se zachováním ducha místa a tvarosloví podle Zahy Hadid a jak to bude propojeno s tou zmíněnou budoucně dokončenou magistrálou sever-jih. Bude?
14. 11. 2023 22:09:41
Re: Dřevěné školky globálním trendem
Můžete mi, prosím, říct, jak je dřevo povrchově ošetřeno, aby neztratilo své přirozené vlastnosti? Protože jinak neporovnáváte zděné omítané stavby se dřevem, ale s nějakým povrchovým materiálem dřevostavby.
14. 11. 2023 21:59:27
Re: Recenze: Lávka nad rozbouřeným průtahem
Děkuji autorům článku za skloňování genia loci. To už je dnes vzácné, takže mě to potěšilo.
14. 11. 2023 21:45:32
Re: V Chomutově se kdysi chodilo do městských sadů za exotikou
Tedy o tom, že je tohle citlivá rekonstrukce, by se dalo s úspěchem pochybovat. Střecha je pěkná, to ano, ale co ta šílená barva soklu a tmavá okna?
